Les enjeux critiques d'une migration Microsoft 365 réussie
Au-delà de la technique : comprendre l'impact métier d'une migration
Une migration vers Microsoft 365 est un projet de transformation qui touche l'ensemble des métiers. C'est précisément là que se situe le premier angle mort des équipes IT qui l'abordent comme un chantier purement technique.
Prenons le cas d’une entreprise de taille intermédiaire qui planifie son basculement sur un week-end, convaincue que la coupure sera invisible. Le lundi matin, les accès aux boîtes mail sont instables pendant plusieurs heures ; les commerciaux ne peuvent ni consulter leurs opportunités dans Dynamics 365, ni envoyer leurs offres ; la direction régionale ne reçoit pas les rapports de performance attendus. On fait alors face à une perturbation business mesurable, avec des conséquences directes sur le chiffre d'affaires et la confiance des équipes dans le projet.
L'alignement entre la DSI et les directions métiers doit donc être établi avant même que la migration ne commence. Quelles applications sont critiques ? Quelles périodes sont intouchables ? Quels processus ne peuvent pas tolérer une interruption, même partielle ? Ce dialogue, souvent escamoté au profit des considérations techniques, conditionne pourtant l'ensemble du planning de migration.
Sécurité, conformité et gouvernance : le triptyque non négociable
La migration vers le cloud est l'un des moments où le patrimoine informationnel d'une organisation est le plus exposé. En effet, l’organisation est confrontée à une multitude de situations qui créent des vulnérabilités si elles ne sont pas anticipées et maîtrisées : données en mouvement, configurations provisoires, droits d'accès temporairement élargis pour faciliter le transfert.
Selon de nombreuses analyses sectorielles, une part significative des incidents de sécurité liés aux migrations cloud résulte non pas d'attaques sophistiquées, mais d'erreurs de configuration. Autrement dit des oublis en apparence mineurs mais qui peuvent exposer des données sensibles pendant des semaines sans que personne ne s'en aperçoive. Par exemple : un conteneur de stockage Azure mal configuré, une politique de partage trop permissive, une règle de DLP (Data Loss Prevention) non transposée dans le nouvel environnement.
En outre, les exigences RGPD s'appliquent pleinement pendant la migration. La localisation des données, leur classification, la traçabilité des accès et la gestion des identités via Microsoft Entra ID ne sont pas des sujets à traiter après le basculement : ils doivent structurer le plan de migration dès sa conception.
Les coûts cachés d'une migration mal préparée
Choisir une migration sans accompagnement expert peut sembler rationnel dans une logique de maîtrise budgétaire. En pratique, c'est pourtant souvent l'inverse qui se produit. Ainsi, les coûts de reprise après un échec partiel (migration des données corrompues, reconfiguration des politiques de sécurité, re-formation des équipes déstabilisées) dépassent largement ce qu'aurait coûté un accompagnement structuré dès le départ.
Il faut également prendre en compte les licences mal dimensionnées :
- trop de plans premium sur des profils qui n'en ont pas besoin ;
- des fonctionnalités sous-utilisées faute de formation ;
- une dette technique qui s'accumule quand les bonnes pratiques de gouvernance n'ont pas été mises en place lors de la migration.
L'investissement dans une méthode rigoureuse et un accompagnement expert est un facteur de ROI, pas un poste de dépense à compresser.

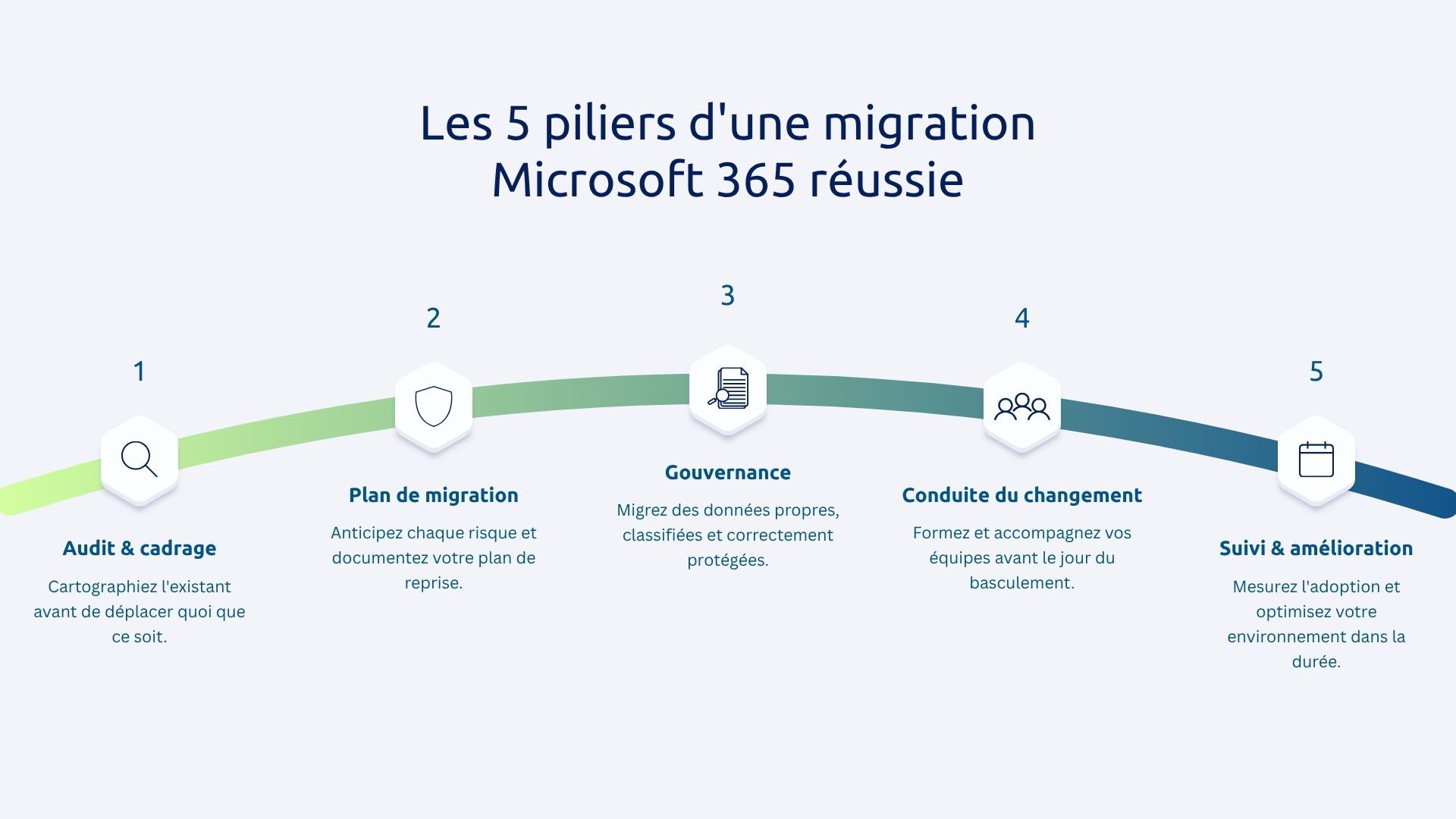

Les 5 piliers d'une migration Microsoft 365 sécurisée

Pilier 1 — L'audit et le cadrage stratégique en amont
Avant de déplacer quoi que ce soit, il faut cartographier précisément ce qui existe :
- infrastructure serveur ;
- licences en cours ;
- applications dépendantes de l'environnement à migrer ;
- volumes de données ;
- localisation des informations sensibles.
Cet audit préalable doit couvrir au minimum l'inventaire des boîtes mail et leur volume, l'identification des partages de fichiers critiques, la liste des applications qui s'appuient sur Active Directory, la cartographie des données personnelles soumises au RGPD et l'état réel des politiques de sécurité en vigueur.
Ce travail de diagnostic est certes fastidieux, mais il conditionne la fiabilité de tout ce qui suit.

Pilier 2 — La sécurisation du plan de migration technique
La question du mode de migration (big bang ou progressif) est prépondérante et dépend directement de la taille de l'organisation, de sa tolérance aux interruptions et de la complexité de son environnement existant.
Pour une organisation de taille significative, une migration progressive par vagues (par département, par usage, par niveau de criticité) est toute indiquée car elle réduit considérablement l'exposition au risque. En effet, elle permet de valider chaque segment avant de passer au suivant, d'identifier les problèmes sur un périmètre limité plutôt que de les découvrir à grande échelle.
Quelle que soit l'approche retenue, la coexistence temporaire entre l'ancien et le nouvel environnement doit être gérée avec soin : synchronisation bidirectionnelle des données, maintien des accès pendant la transition, validation des données migrées avant coupure définitive.
Le plan de rollback, c'est-à-dire la capacité à revenir en arrière si quelque chose tourne mal, n'est pas une option. C'est une obligation que beaucoup d'organisations ignorent par souci de rapidité et dont elles paient le prix lors de la première complication sérieuse.
Pilier 3 — La gouvernance des données et des accès
Une migration est aussi une opportunité, que beaucoup d'organisations manquent, celle d'assainir leur patrimoine informationnel. Des données obsolètes depuis des années, des droits d'accès jamais révoqués, des partages de fichiers dont personne ne sait plus vraiment qui est propriétaire. Tout cela se retrouve migré tel quel si on ne prend pas le temps de faire le tri en amont.
La classification des données sensibles, la mise en place de politiques de DLP adaptées au nouvel environnement, la révision des permissions selon le principe du moindre privilège. C’est-à-dire que chaque utilisateur ne dispose que des accès strictement nécessaires à sa mission. Ces travaux de gouvernance créent une fondation bien plus solide que le simple déplacement du stock existant.
Microsoft Purview et les fonctionnalités natives de Microsoft 365 offrent des capacités puissantes pour automatiser cette classification et assurer la traçabilité des accès, à condition d'avoir été configurés correctement dès le départ.
Pilier 4 — La conduite du changement et la formation
La meilleure infrastructure technique ne vaut rien si les utilisateurs ne l'adoptent pas. C'est le pilier le plus sous-estimé des projets de migration, et celui dont l'absence se paie le plus cher dans la durée. À titre illustratif, les symptômes d'un projet techniquement réussi mais humainement raté peuvent comprendre :
- les tickets support qui explosent dans les semaines suivant le basculement ;
- les équipes qui reviennent à leurs anciennes pratiques ;
- les fichiers qui transitent à nouveau par des canaux non sécurisés faute d'avoir été formés aux nouveaux outils.
Comme déjà évoqué, la conduite du changement commence avant la migration, pas après. Cela implique une communication claire sur les raisons du projet et ses bénéfices concrets pour chaque profil, une formation adaptée par type d'utilisateur et un dispositif de support post-migration dimensionné pour absorber les premières semaines d'usage intensif.
Pilier 5 — Le suivi post-migration et l'amélioration continue
La migration n'est en fait que le point de départ d'une optimisation continue. Microsoft 365 est une plateforme vivante, qui évolue régulièrement et dont les capacités dépassent souvent ce que les organisations exploitent dans les premiers mois.
Le suivi post-migration doit s'appuyer sur un monitoring structuré : performance et disponibilité des services, alertes de sécurité via Microsoft Defender, optimisation du parc de licences à mesure que les usages réels sont mieux connus.
Dans cette optique, les analytics natifs de Microsoft 365 permettent de mesurer le taux d'adoption par fonctionnalité, par département, par profil, et ce faisant d'identifier les zones où un effort de formation ou d'accompagnement supplémentaire est nécessaire. C'est aussi le moment d'aligner la gouvernance sur les usages réels et d'anticiper les évolutions réglementaires ou techniques à venir.
Les erreurs courantes à éviter lors d'une migration M365
Sous-estimer la complexité de la phase de préparation
L'erreur la plus fréquente, et la plus coûteuse, consiste à penser que la préparation est une formalité. On estime la durée de l'audit à quelques jours, on pense avoir une vision claire de l'existant, et on découvre en cours de migration un serveur d'authentification legacy incompatible, plusieurs téraoctets de données non indexées ou des applications métiers critiques qui dépendent d'une version d'Exchange que personne n'avait documentée.
Ces surprises ne sont pas rares ; elles sont presque systématiques quand l'audit préalable a été conduit trop rapidement ou trop superficiellement.
Négliger les tests et les scénarios de rollback
La pression des délais pousse souvent les équipes à raccourcir la phase de tests, présentée comme un luxe quand les délais sont serrés. C'est une erreur de raisonnement : les tests ne rallongent pas un projet, ils évitent les reprises qui, elles, le font exploser. Un test de migration en environnement de pré prod réalisé sur un échantillon représentatif de données révèle la quasi-totalité des problèmes techniques avant qu'ils ne surviennent en production. L'absence de plan de rollback documenté, quant à elle, fait basculer chaque incident en une crise aiguë sans issue de secours claire.
Oublier la dimension humaine du projet
La résistance au changement est régulièrement identifiée comme l'un des premiers facteurs d'échec des projets de transformation digitale. Ce n'est pas une question de mauvaise volonté des équipes : c'est une réaction normale face à un bouleversement des habitudes de travail, amplifié quand la communication a été insuffisante ou tardive.
Les symptômes sont reconnaissables : taux d'adoption faible sur les nouveaux outils, retour aux échanges par email pour des usages qui devraient passer par Teams, accumulation de tickets support sur des fonctionnalités basiques. Et ils s'installent durablement si on ne les adresse pas rapidement avec un dispositif d'accompagnement adapté.
La technologie Microsoft 365 est puissante et éprouvée. Mais c'est la méthode, l'alignement entre les équipes IT et les métiers, et la rigueur de l'exécution qui font la différence entre un simple déplacement technique et une transformation qui crée durablement de la valeur. Ces enjeux sont complexes, mais ils sont maîtrisables avec le bon partenaire.
